(一)外墙基面

1、基层检查标准和验收
基底抹灰质量是保证涂料施工质量的关键和基础,所以根据《装饰工程施工及验收规范》的规定提出基层抹灰质量验收标准,以保证涂料施工在合格的基层上,从而保证涂料长期使用效果。
(1)清除墙面污物、浮沙,基面要求整体平整、坚实,墙面平整度按国家标准应以2M靠尺检查,平整度偏差应小于3mm。
(2)空气温度在5℃以上,通风良好的情况下,基底干燥期在21天以上, PH值小于10,含水率≤10%。
(3)用水泥砂浆找平缺陷, 墙面批刮完成应养护超过14天,使其碱性降低。
(4)门窗边框密封找平。
(5)外墙面霉变、苔藓、泛碱物必须用钢丝刷或铲刀清除,然后清洁干净。
交接工序时,开发商、建筑商、外墙涂饰商三方对新墙面验收,符合标准。

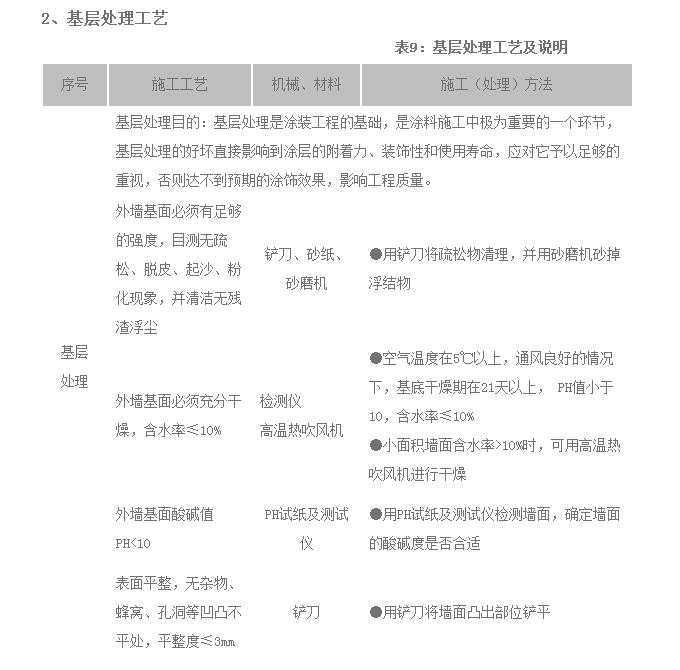

2、基层处理工艺
(二) 施工工艺及方法

1、 施工准备
(1)材料准备
真石漆专用保墙宝、纯黑底漆、天然真石漆、真石漆专用高洁罩面漆
(2)工具准备
1. 刮板、铲刀、批刀、靠尺。
2. 喷枪、气绳、空气压缩机、电线。
3.毛刷、滚筒、美工笔。
4. 美工刀、砂纸、美纹纸、保护膜、墨斗、胶带。
5. 安全帽、安全带、防滑鞋、安全警示牌、工作服。
(3)现场成品保护
门窗、铁艺栏杆、玻璃、管件等物件在施工前要进行成品保护,用美纹纸、胶带、保护膜等进行遮挡,以免施工时被涂料沾污,也可用木板在施工喷涂时进行遮挡。

2、工艺程序
(1)施工流程与方法

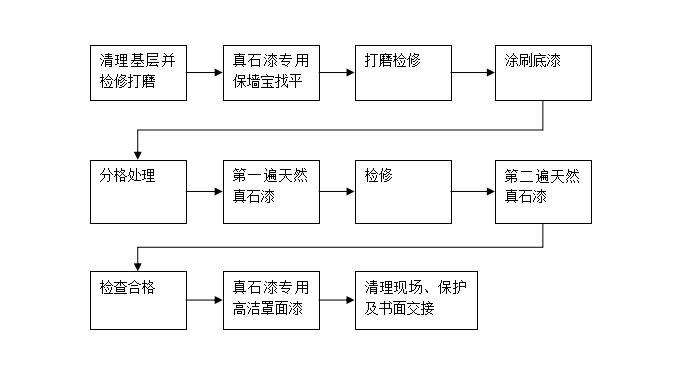

先小面后大面,先上后下。具体真石漆施工流程和方法如图:
(2)工艺程序说明
先由开发商、建筑商、外墙涂饰商对基面检查、对不符合要求的地方用粉笔圈起来、当面交甲方整改;当砂浆、粉刷多处未完工、平整度不符合要求、其他条件不具备时不能进场开工。具体详见外墙基面处理。
1) 批刮真石漆专用保墙宝
抹灰基层验收符合要求后,先用真石漆专用保墙宝找补明显不平之处,采用先顶后面,先上后下的顺序进行。干后砂平(使用前应加水搅拌均匀、粘度适中,静置15分钟后方可使用)。
注意:
1.每道不可过厚(≈1mm);
2.干后及时打磨,不得磨出波浪形,也不能留下磨痕,打磨完毕后,扫去浮灰;对整体腻子层检查,无粉化、无开裂、无空鼓、无剥落,阴阳角垂直方正,不合格时再用真石漆专用保墙宝修补,打磨,直到合格。
2) 滚涂底漆
使用前底漆应搅拌均匀,可适量加水稀释,加水量≤10%,用滚筒均匀涂刷一至二遍,注意涂膜均匀,不能漏涂,也不要涂得过厚,底漆干后如有必要可局部修补。
3) 分格处理
1.先按设计要求弹划线,要求横平竖直;
2. 涂刷分格用色漆二遍;
3.用美纹纸按设计弹好的线,黏贴牢固,无缝隙;
4.真石漆喷涂完成后,应及时撕去美纹纸;
5.对分格缝翘起毛边部位修整。
4) 喷涂真石漆
使用前将产品均匀搅拌后方可施工,采用喷涂方式。主漆层2遍喷涂达到理想效果。不同批次产品不建议喷涂在同一面墙面上。喷涂真石漆技术要求如表10。
表10:真石漆喷涂技术要求
目测                涂膜均匀,无漏涂
喷涂                涂膜质感均匀,无漏涂
漆膜厚度                   约3mm
成膜时间                  8-12小时
打磨:
1.面漆干燥 24 小时后方可打磨。采用 60-80 目砂纸,轻轻抹平面漆表面砂粒即可,无脱层、空鼓、面层无裂缝、分格误差不大于 0.2mm,无明显沙眼等缺陷;
2.真石漆喷涂完成后,应及时撕去美纹纸。
天然真石漆施工条件:
1.请不要在潮湿或寒冷的天气(相对湿度>85%, 气温≤5℃)情况下施工,否则会严重影响涂膜的性能;
2.每一批涂料到达工地后,务必在墙面喷涂5-10㎡,确认颜色及效果与标准相符后方可大面积施工;
3.大面积施工时需做分割效果并使用吊篮施工,避免因使用脚手架施工而产生杠影发花等现象;
4.同一批次的涂料请同一批施工人员于同一面墙施工,注意保持表面效果的一致性,避免发花现象;
5.同一墙面必须使用同一批涂料,如需在同一墙面喷涂不同批次真石漆时,需现场试喷确认无色差后方可施工;每一批次材料,保存3-5桶,以供日后维修使用;
6.务必严格按照施工条件要求施工,违反施工条件而导致的产品投诉不予受理。
5) 滚涂/喷涂罩面漆
1.使用前应搅拌均匀,可采用滚涂/喷涂方式,先上后下,从边缘开始向另一侧移动涂刷,并一次完成,涂履均匀。如二遍施工时,要待第一遍干透后再涂第二遍。在涂罩面漆前,检查好真石漆面漆的整体施工效果,符合验收条件后再涂罩面漆。

3.真石漆施工系统注意事项

1.腻子层厚度适中,一般2遍,约2mm。过厚的腻子层容易开裂、脱壳;
2.底漆必须干透后才能进行真石漆喷涂施工。真石漆喷涂时,枪口必须垂直墙面,不能有较大角度倾斜;喷涂时枪口距离墙面40cm左右为宜;喷涂第一遍真石漆完全干透后,在进行第二遍喷涂。
3.每个喷涂面尽量一次完成,施工必须由建筑物自上而下进行,每次喷涂以阴阳角交接处或落水管为界,如果较大范围内没有阴阳角或落水管,尽量多人并排一次完成,避免大墙面上出现接茬。一笼喷涂一次不能完成需要停顿时,尽量在装饰线上停顿,避免下次喷涂时产生接茬。
4.真石漆完全干燥24h后,施工罩面漆,罩面漆滚涂或喷涂施工时一定要均匀,不能流挂、漏涂,避免因滚涂或喷涂过厚、过薄、漏涂,光泽不同而引起的发花。


  • 姓名:*
  • 电话:*
  • 产品:
  • 温馨提示:

    1.请您填写真实的姓名和联系方式
    专业客服团队将会尽快联系您

在线留言Online Inquiry





建荣漆

扫一扫 关注微信扫一扫 关注微信

真石漆 多彩理石漆 水包水 保温一体板 工程案例 产品中心 建荣动态 关于建荣 网站地图

陕西建荣装饰工程有限公司版权所有

陕ICP备13005657号-1

联系电话:13629108864 手机:13629108864(同微信)

QQ:1563163471

邮箱:jianrongzhuangshi@163.com

天然真石漆

公司地址:陕西省西安市雁塔区云锦自豪商务中心601

真石漆厂家
